鄂托克前旗昂素至城川红色旅游公路改造工程
施工一标段进度简报情况
由集团公司承建施工的鄂托克前旗昂素至城川红色旅游公路改造工程施工一标段施工道路范围全长:35.125公里,分为主线(K0+000~K20+000)长20公里,主线起点位于昂敖公路的昂素镇路口,向南去往城川方向;连接线A线(K1+460~K14+020)长12.560公里,起点位于昂敖公路的昂素镇路口,经玛拉迪大水利、终点接玛拉迪社区(马良诚、顾寿山烈士纪念陵园);连接线B线(K0+000~K2+565.425)长2.565公里,起点位于昂素镇西,从昂素镇北面绕行,终点接昂敖公路。计划工期:总工期120日历天,即2018年8月3日计划开工,2018年11月30日计划竣工。本合同段价款:56332642元。

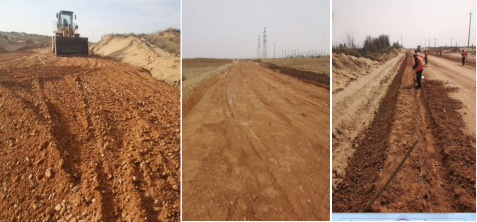

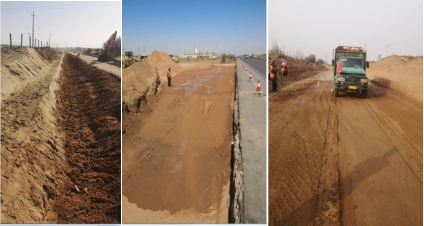

2018年由于工程所处地理位置的天气原因,工程于2018年12月8日停工进入冬休。今年施工人员于2019年3月25日进驻工地,工程截止目前累计完成情况如下:
(1)连接线A线完成全部路基清表12.5公里,路基土方3万立方米,砂砾土路肩1.1万立方米,水泥混凝土路肩850米;
(2)主线完成路基清表19公里;
(3)连接线B线完成路基清表2.5公里,路基土方6.5万立方米,特殊路基处理换填砂砾2.1万立方米,浆砌片石边沟2013立方米,水泥混凝土路肩1104立方米,20cm厚砂砾垫层2.8万平方米,18cm厚水泥稳定砂砾底基层2万平方米,18cm厚水泥稳定砂砾基层1.83万平方米。连接线B线预计2019年7月15日前完成剩余遗留工程,剩余工程产值预计约180万元。
由于建设单位需要将此项目公路等级由现在施工的三级公路变更为二级公路,变更工程量较大,现项目部正积极配合建设单位做相关变更。(撰稿:沐阳)
